Стадии проектирования П и Р: зачем разделять и как организовать работу
Чем проектная документация отличается от рабочей, когда допустимо одностадийное проектирование, как увязать графики стадий со сроками экспертизы и не потерять решения при смене исполнителя.
В российской практике проектирование ведут в две стадии: «П» — проектная документация и «Р» — рабочая документация. Заказчики нередко воспринимают их как дублирование и пытаются сэкономить, заказывая только одну. Такое решение оправдано не всегда: у стадий разные задачи, разные потребители и разные требования к детализации.
Разберём, что даёт каждая стадия, чем они различаются, когда можно обойтись одним этапом и как организовать работу, чтобы не потерять ни время, ни деньги.
Стадия П: документация для экспертизы
Проектная документация разрабатывается в составе, установленном постановлением Правительства РФ от 16.02.2008 № 87 «О составе разделов проектной документации и требованиях к их содержанию», проходит экспертизу и служит основанием для получения разрешения на строительство. Её задача — обосновать принципиальные решения: конструктивную схему, инженерное обеспечение, безопасность, стоимость.
Детализация достаточна для оценки решений экспертами и органами власти, но не для работы монтажника на площадке. Порядок государственной экспертизы описывает постановление Правительства РФ от 05.03.2007 № 145 о государственной экспертизе проектной документации и результатов инженерных изысканий.
Стадия Р: документация для стройки

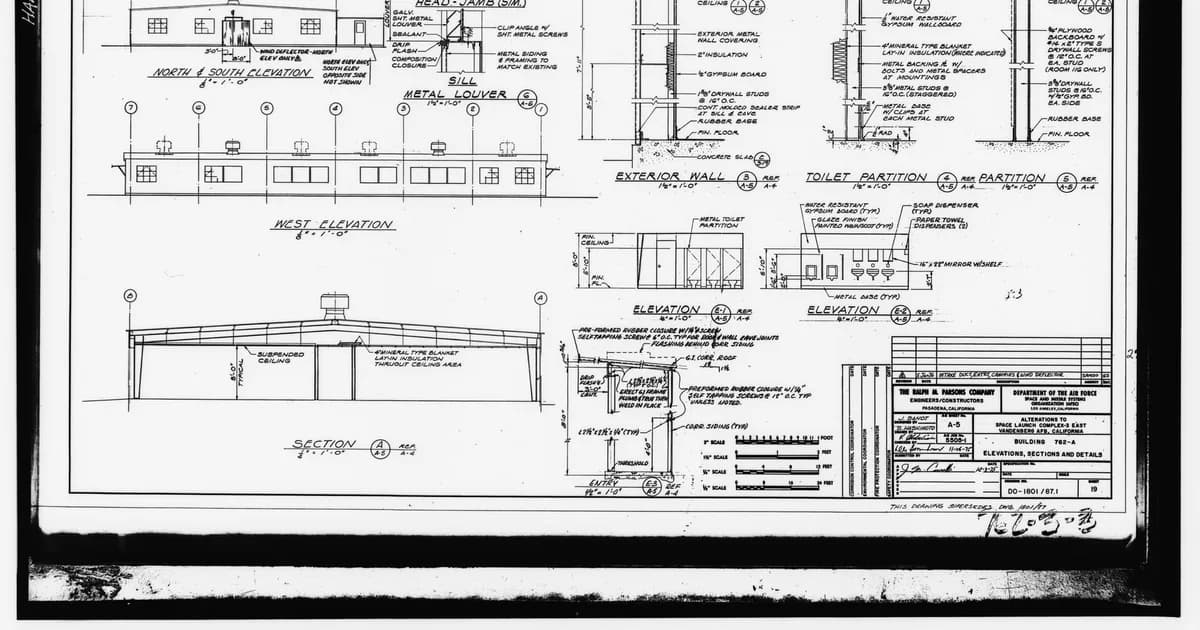

Рабочая документация выполняется по стандартам СПДС, базовый документ — ГОСТ Р 21.101. Она включает основные комплекты рабочих чертежей по маркам (архитектурные решения, железобетонные и металлические конструкции, электроснабжение, водоснабжение и другие), спецификации оборудования и изделий, ведомости объёмов работ. По ней подрядчик строит, а заказчик принимает выполненные работы и формирует исполнительную документацию.
Состав и глубину рабочей документации определяет заказчик в задании: норматив допускает гибкость, поэтому фраза «в объёме, достаточном для производства работ» без расшифровки регулярно оборачивается спором о том, сколько листов и узлов обязан выдать проектировщик. Перечень комплектов по маркам лучше согласовать до подписания договора.
Ключевые отличия стадий
| Критерий | Стадия П | Стадия Р |
|---|---|---|
| Назначение | Обоснование и согласование решений | Производство строительно-монтажных работ |
| Проверка | Проходит экспертизу | Экспертизе по общему правилу не подлежит |
| Детализация | Принципиальные решения и обоснования | Узлы, спецификации, привязки оборудования |
| Кто читает | Эксперты и органы власти | Прорабы и монтажники |
| Основа состава | Постановление № 87 | Стандарты СПДС, ГОСТ Р 21.101 и задание заказчика |
Когда возможно одностадийное проектирование
Для технически несложных объектов документацию иногда разрабатывают в один этап, выпуская проектную документацию с детализацией рабочей. Это сокращает срок и устраняет двойную работу, но несёт риск: если экспертиза потребует изменить решения, переделывать придётся уже детальные чертежи со спецификациями.
Одностадийная схема оправдана для складов, типовых производственных корпусов, небольших пристроек — там, где вероятность принципиальных замечаний минимальна. Для объектов с нестандартными конструкциями, сложным инженерным обеспечением или неочевидной градостроительной ситуацией двухстадийная схема надёжнее: сначала фиксируются и проверяются принципиальные решения, затем идёт детализация. Решение о стадийности принимает заказчик и закрепляет его в задании на проектирование.
Как увязать графики П и Р
Распространённый приём — начинать рабочую документацию параллельно с прохождением экспертизы, чтобы выйти на площадку сразу после разрешения на строительство. Приём рабочий, но требует дисциплины. В договоре фиксируют, что замечания экспертизы, затрагивающие принятые решения, влекут корректировку уже выпущенных комплектов Р, и определяют, за чей счёт она выполняется.
Если бюджет ограничен, разумнее заказывать стадию Р очередями по мере разворачивания стройки: сначала земляные работы и фундаменты, затем каркас и сети. Очерёдность выпуска комплектов фиксируют в календарном плане договора и синхронизируют с графиком подрядчика, иначе стройка будет простаивать в ожидании чертежей или чертежи устареют до начала работ. Каждую очередь принимайте актом с перечнем комплектов.
Типичные ошибки при работе со стадиями
Самая дорогая ошибка — считать стадию Р перечерчиванием стадии П и поручать её другой организации без передачи расчётов и моделей. Новый исполнитель восстанавливает логику решений по чертежам, теряет исходные предпосылки и закладывает несостыковки, которые всплывают на монтаже. Если разделение подрядчиков неизбежно, в договоре на стадию П заранее фиксируют передачу расчётных моделей, заданий смежникам и обоснований принятых решений.
- Рабочие чертежи выпускаются до завершения экспертизы без оценки риска переделки.
- Изменения стадии Р не попадают в проектную документацию и расходятся с тем, что прошло экспертизу.
- Спецификации не сверяются с рынком. Оборудование оказывается недоступным к моменту закупки.
- Комплекты марок выпускаются без единого графика, и монтаж опережает документацию.
К комплекту стадии П полезно прикладывать реестр принципиальных решений с обоснованиями: конструктивная схема, материалы несущих конструкций, принципы резервирования инженерных систем. На стадии Р он работает как контрольный список: каждое решение либо детализировано без изменений, либо изменение оформлено с оценкой необходимости корректировки проектной документации. Это особенно важно при смене исполнителей между стадиями и при долгой паузе между экспертизой и началом рабочего проектирования.
Как выбрать схему под свой объект
Выбор между одной и двумя стадиями — не вопрос вкуса, а оценка рисков. Заказчику стоит задать себе несколько прямых вопросов. Насколько типовым является объект и есть ли у проектировщика опыт аналогичных решений? Есть ли у вас жёсткий срок начала строительства, который невозможно сдвинуть? Насколько вероятно, что экспертиза или орган власти потребует изменить конструктивную схему или инженерное обеспечение? Чем выше вероятность принципиальных замечаний, тем дороже обходится ранняя детализация.
Отдельно учитывайте финансирование. Если средства выделяются траншами, разумно разбить рабочую документацию на очереди и привязать каждую к своему траншу. Если стройку ведёт генеральный подрядчик, заранее выясните, в каком виде ему нужна документация: многие подрядчики сами разрабатывают часть узлов и просят передать только базовые комплекты, а это меняет состав стадии Р и её стоимость. Все эти решения полезно зафиксировать в задании на проектирование, а не обсуждать в переписке.
Кто и за что отвечает на каждой стадии
На стадии П проектная организация отвечает перед заказчиком за соответствие документации требованиям и за прохождение экспертизы в объёме, который прописан в договоре. На стадии Р акцент смещается на пригодность чертежей для строительства: подрядчик не должен гадать, как соединяются узлы и откуда брать привязки. После начала работ на площадке в игру вступает авторский надзор: проектировщик следит, чтобы стройка шла по документации, и вносит правки при выявлении расхождений. Условия надзора, график выездов и порядок оформления изменений лучше определить в договоре, а не ждать первого конфликта на площадке.
Для заказчика полезна простая привычка: запрашивать у проектировщика письменное подтверждение, что очередной комплект рабочей документации соответствует решениям, прошедшим экспертизу. Это подтверждение — страховка на случай, если позже обнаружится расхождение между чертежами и заключением.
Что закрепить в договоре
- Состав обеих стадий по объектам, а не общей фразой.
- Ведомость комплектов рабочей документации до начала её выпуска.
- Сверку стадии Р с решениями, прошедшими экспертизу, до приёмки.
- Резерв бюджета на корректировки, если стадии разрабатываются параллельно.
- Передачу расчётных моделей и обоснований, если стадии ведут разные организации.
Найти проектировщиков для обеих стадий — от разработчиков разделов до специалистов по рабочим чертежам — можно на площадке «Ресурс-Плюс». Разместите бесплатную заявку на странице проектирования: исполнители откликнутся с ценой и сроками, а договор вы заключите напрямую, без комиссии. Сама площадка проектные работы не выполняет. Укажите в форме ниже стадийность и состав документации, которые вам нужны.
