Мониторинг деформаций борта карьера: реперы, радары и пороги реагирования

Как шаг за шагом построить наблюдения за смещением борта карьера: выбрать методы контроля, обеспечить качество измерений и заранее связать скорость деформации с конкретными действиями персонала и границами остановки работ.

ГеомониторингГорные работыКарьер

Мониторинг нужен не для накопления красивых графиков, а для раннего обнаружения изменения устойчивости. Хорошая система отвечает на три вопроса: где развивается движение, насколько быстро оно растёт и какие действия нужно выполнить прямо сейчас. Если хотя бы на один из них ответа нет, наблюдения превращаются в архив, который читают уже после обрушения.

Для ответов инструментальные методы объединяют с геологическими наблюдениями и ежесменными осмотрами. Ниже — порядок построения системы наблюдений на борту карьера, типичные ошибки в измерениях и то, как оформить пороги реагирования, чтобы они работали в реальной смене, а не только в инструкции. Требования к устойчивости бортов и маркшейдерскому обеспечению содержатся в Правилах безопасности при ведении горных работ и переработке твердых полезных ископаемых (приказ Ростехнадзора от 08.12.2020 № 505).

Зачем нужен мониторинг и что он должен показывать

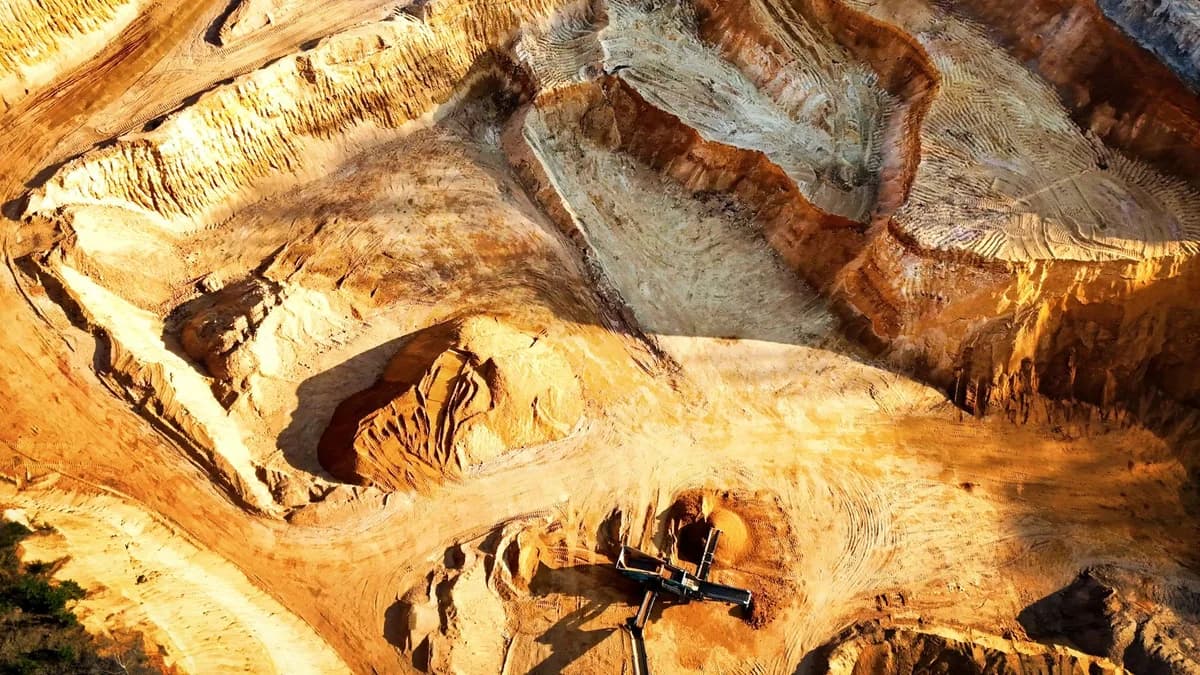

Борт карьера редко разрушается мгновенно. Чаще перед обрушением массив ползёт: смещение накапливается неделями, потом скорость растёт. Задача мониторинга — поймать момент, когда движение перестаёт быть фоновым, и дать время вывести людей и технику. Поэтому ценность представляет не одно измерение, а ряд данных: направление, площадь и скорость смещения во времени.

Мониторинг не заменяет проект. Он проверяет, что поведение массива соответствует расчётной модели, и сигнализирует, когда модель перестала работать: появилась обводнённость, новый слабый контакт, подрезка основания.

Порядок построения системы наблюдений

Систему собирают последовательно, от оценки рисков к регламентам реагирования:

  1. Выделите участки наблюдений. Исходите из геологии, высоты борта, режима работ и последствий возможного обрушения для людей, дорог и оборудования.
  2. Выберите методы. Для типовых участков достаточно реперов и периодической съёмки, для сложных нужны автоматизированные станции, спутниковые измерения или радар непрерывного контроля.
  3. Закрепите опорную сеть. Опорные пункты ставят вне зоны ожидаемого нарушения, в единой системе координат, и защищают от случайного повреждения техникой.
  4. Установите периодичность. Частота измерений должна расти вместе с риском: на спокойных участках реже, на активных — вплоть до непрерывной записи.
  5. Назначьте пороги и ответственных. Для каждого уровня определите, кто получает сообщение, как быстро и какие работы останавливает.
  6. Обработайте и интерпретируйте данные. Геотехнический специалист сопоставляет тренд с механизмом разрушения и принимает решение вместе с руководителем работ.
  7. Пересматривайте программу. После каждого изменения геометрии борта, взрывных работ или водного режима обновляйте перечень точек и пороги.

Какие методы применяют

Единого лучшего метода нет: выбор определяется масштабом участка, требуемой точностью и тем, насколько быстро может развиваться деформация. Сравнение основных подходов — в таблице.

МетодЧто даётОграниченияГде уместен
Реперы и периодическая съёмкаСмещение отдельных точек с высокой точностьюДанные дискретные, между циклами событие можно пропуститьСпокойные участки, общий контроль борта
Автоматизированная станцияЧастые измерения по заданным маркамНужны видимость марок и сохранность оборудованияАктивные участки с известным положением риска
Радар бортаНепрерывная карта смещений по всей поверхностиЧувствителен к помехам и требует настройки пороговОпасные участки, где важна ранняя тревога
Спутниковые измеренияСмещения больших площадей без выхода людей на бортРезультат зависит от условий съёмки и обработкиКонтроль обширных зон и верхних частей борта
Визуальные и геологические осмотрыТрещины, осыпи, источники воды, выпучиваниеСубъективность, зависит от опыта наблюдателяКаждая смена на любом участке

Инструментальные методы дополняют осмотрами, а не противопоставляют им: прибор видит смещение, человек видит причину.

Как обеспечить качество измерений

Даже точный прибор даёт ложную тревогу или пропускает опасный тренд, если нарушена методика. Основные требования:

  • Единая система координат. Все циклы привязывают к одним и тем же стабильным опорным пунктам.
  • Учёт погрешности. Для каждого метода известна его точность, и смещение меньше погрешности не считают движением.
  • Условия съёмки. Фиксируйте погоду, видимость и производственные помехи: пыль, взрывы и вибрация искажают данные.
  • Проверка выбросов. Подозрительное значение измеряют повторно и не удаляют из исходного ряда.
  • Сопоставление с событиями. Смещения привязывают к осадкам, взрывам, изменению геометрии и водоотлива.

Пороги реагирования: как превратить цифру в действие

До появления опасного тренда нужно заранее установить уровни внимания, ограничения и эвакуации. Конкретные значения скорости смещения зависят от породы, высоты борта и механизма разрушения, поэтому их определяют геотехнической оценкой для каждого участка и согласуют в проектных и организационных документах. Универсальной цифры, подходящей всем карьерам, не существует.

Для каждого уровня закрепляют четыре вещи: ответственного, канал оповещения, границы остановки работ и порядок повторной оценки. Порог только на бумаге не работает, если сообщение приходит инженеру спустя несколько часов. Проверьте цепочку на учебном событии: сколько проходит времени от срабатывания до вывода людей из опасной зоны.

Интерпретация тренда

Разовое смещение может быть ошибкой измерения, а медленное ускорение — началом крупной деформации. Поэтому анализируют не точку, а динамику: растёт ли скорость, расширяется ли площадь, меняется ли направление. Рост скорости при стабильной погоде и неизменной нагрузке — тревожный признак. Совпадение с ливнем или взрывом помогает объяснить причину, но не отменяет мер безопасности.

Автоматическая тревога ускоряет реакцию, однако окончательное решение принимает специалист с учётом состояния массива и числа людей в зоне риска. Результаты анализа фиксируют в журнале наблюдений вместе с принятыми мерами, чтобы при проверке была видна связь «данные — решение».

Типичные ошибки при организации наблюдений

Проверки и разборы происшествий выявляют одни и те же слабости, и почти все они организационные, а не технические:

  • Реперы стоят там, где удобно, а не там, где опасно. Точки закладывают по старой схеме и не переносят на новые уступы и участки с признаками деформации.
  • Данные копятся без анализа. Измерения выполняют, но тренд никто не строит, и ускорение замечают после обрушения.
  • Пороги не привязаны к людям. В документе есть значения, но нет фамилий, телефонов и времени реакции.
  • Нет связи с геологией. Смещение рассматривают как число, не сопоставляя с трещинами, водой и литологией.
  • Нет резерва. Единственный прибор или единственный канал оповещения выходит из строя в самый неподходящий момент.

Кто и как отвечает за мониторинг

Ответственность делится между несколькими ролями, и важно, чтобы границы были записаны. Маркшейдерская служба выполняет измерения и обработку, геотехнический специалист интерпретирует тренд и предлагает меры, руководитель горных работ принимает решение об ограничении или остановке, диспетчер передаёт оповещения. Если одна из ролей не назначена, цепочка рвётся именно в момент срабатывания порога.

Результаты наблюдений входят в документацию, которую смотрит надзорный орган. Журналы измерений, акты осмотров и протоколы совещаний по результатам мониторинга показывают, что организация не просто измеряет, а управляет риском. Перечень актов, обязательные требования которых проверяются при государственном горном надзоре, ведёт Ростехнадзор: нормативные правовые акты по государственному горному надзору.

Как учитывать изменения на карьере

Мониторинг нельзя настроить один раз. Меняется геометрия борта, подходят новые горизонты, вскрываются другие породы, сезонно меняется водный режим. Каждое существенное изменение — повод пересмотреть программу: добавить точки, сменить частоту, уточнить пороги. Хорошая практика — закрепить в документах перечень событий, после которых программу наблюдений пересматривают обязательно: изменение угла уступа, подрезка основания, длительные осадки, массовый взрыв вблизи борта, обнаружение новых трещин.

С чего начать на действующем карьере

Если система уже есть, но вызывает вопросы, пройдите короткую проверку:

  • Сверьте перечень точек с фактической геометрией борта: не потерялись ли реперы на новых уступах.
  • Проверьте пороги на соответствие текущей модели устойчивости, особенно после изменения угла или обводнённости.
  • Проведите учебное оповещение и засеките время реакции.
  • Оцените независимость оценки: при сложных участках привлеките внешнего геотехника или экспертную организацию.

Для оценки устойчивости бортов и состояния оборудования мониторинга можно привлечь внешних специалистов: маркшейдеров, геотехников, изыскателей и экспертные организации. Разместите бесплатную заявку на площадке-агрегаторе «Ресурс-Плюс» (главная страница платформы): исполнители откликнутся с ценой и сроками, а договор вы заключите напрямую, без комиссии. Сама площадка работы не выполняет. Опишите участок и задачу в форме ниже.
